Rekonštrukcia reaktora Bruce 3 zameraná na predĺženie životnosti dokončená v rekordnom čase

Projekt rekonštrukcie reaktora Bruce 3 bol dokončený v rekordnom čase v porovnaní s inými reaktormi konštrukcie CANDU. A to všetko vďaka skúsenostiam z predchádzajúcich projektov.

0
75

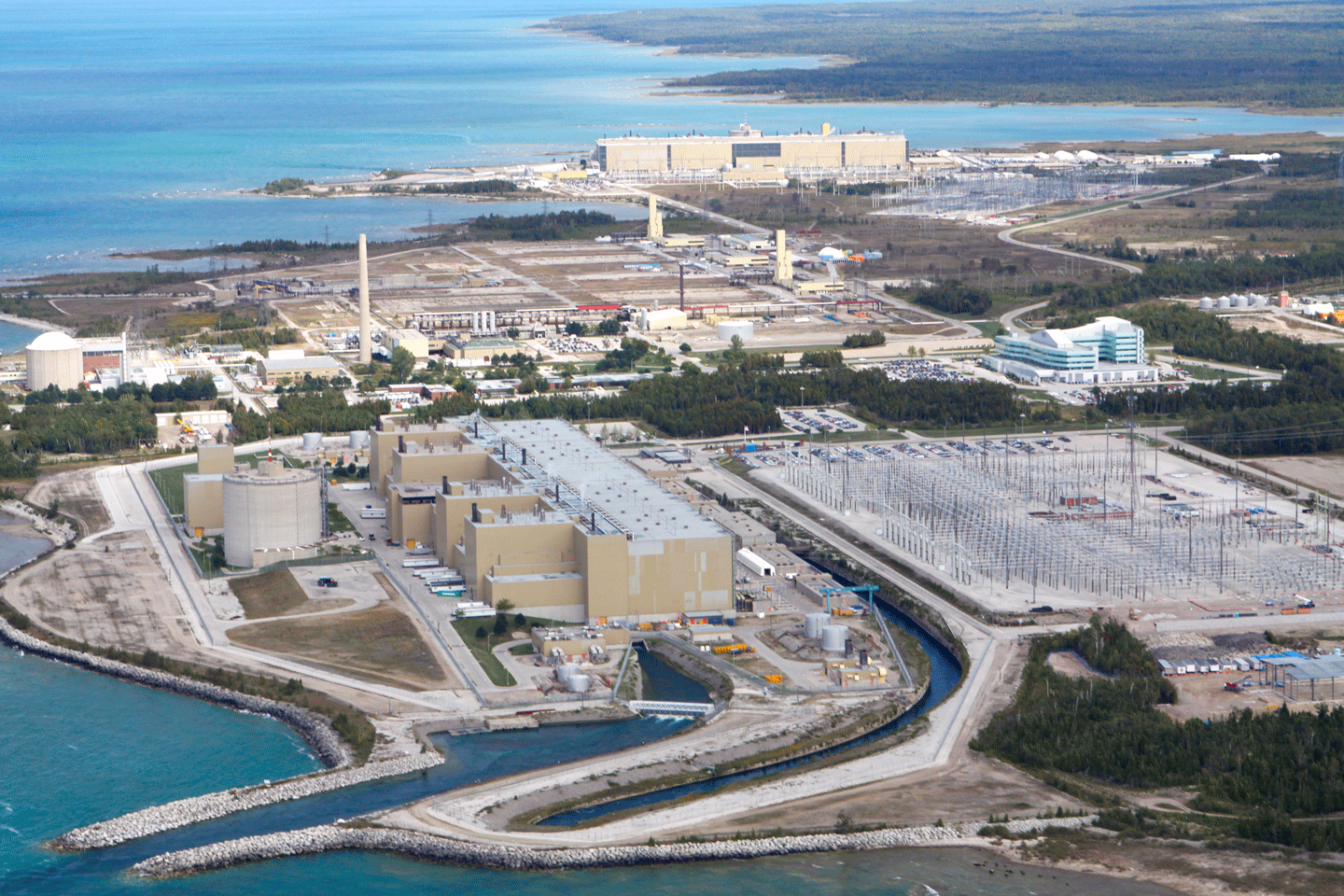

Kanadská jadrová elektráreň Bruce
Kanadská jadrová elektráreň Bruce. Zdroj foto: Bruce Power

Bruce 3 je druhým blokom, kde prebieha výmena hlavných komponentov (Major Component Replacement – MCR), ktorá zahŕňa odstránenie a výmenu kľúčových komponentov reaktora vrátane parogenerátorov, tlakových rúr, kalandrových a napájacích rúr. Výsledkom generálnej opravy je predĺženie životnosti reaktora o 30 až 35 rokov. Rekonštrukciou prejde celkovo šesť reaktorov jadrovej elektrárne Bruce, ktoré sa nachádzajú v kanadskej provincii Ontario. Prvý z nich, Bruce 6, bol opätovne spustený do komerčnej prevádzky v septembri minulého roka.

Využitie skúseností získaných pri obnove Bruce 6

Blok 3 bol odstavený pre MCR v marci 2023. Odstránenie napájacích, tlakových a kalandrových rúr a ďalších vnútorných komponentov trvalo deväť mesiacov. Práce vykonal projektový tím MCR v spolupráci s dodávateľskými partnermi Shoreline Power Group (spoločný podnik spoločností Aecon, AtkinsRéalis a United Engineers & Constructors) a ATS Industrial Automation. Odstránenie 480 kalandrových rúr, čo sú zvárané rúry prechádzajúce valcovou nádobou reaktora, bolo dokončené 26. júla, 11 dní pred plánovaným termínom. Kalandrové rúry obsahujú tlakové potrubia pre palivo a chladiacu kvapalinu.

Využitie skúseností, inovácií a technologického pokroku znamenalo, že odstránenie zabralo menej času ako rovnaké práce na bloku 6. „Každá ďalšia odstávka MCR predstavuje príležitosť na zlepšenie a my sme odhodlaní spustiť tieto bloky bezpečne a úspešne, aby sme dokázali pokryť energetické potreby Ontária aj v budúcnosti,“ povedal Laurent Seigle, výkonný viceprezident pre projekty spoločnosti Bruce Power. „Na realizáciu projektu takejto zložitosti a rozsahu je potrebný ekosystém jadrových odborníkov, ktorí spolupracujú na dosiahnutí spoločného cieľa,“ dodal.

Technologický prechod a plány do budúcnosti

Montážnici, kotlári a elektrikári spoločnosti Shoreline teraz prejdú na vôbec prvé spustenie, prevádzku a údržbu šesťosového robotického systému nástrojov na kontrolu reaktora. Montážne práce zahŕňajú výmenu 960 rúrok a 480 palivových kanálov vrátane kalandrových rúrok. Automatizované nástrojové systémy, z ktorých väčšinu navrhla, otestovala a vyrobila spoločnosť ATS Industrial Automation, sa budú používať na čistenie a kontrolu tisícov komponentov na oboch stranách reaktora.

Ďalším blokom, ktorý prejde rekonštrukciou MCR, bude Bruce 4. Začiatok prác je naplánovaný na rok 2025. Bloky 5, 7 a 8 budú tiež rekonštruované v priebehu nasledujúcich 10 rokov. Podľa spoločností tieto práce priamo a nepriamo vytvoria a udržia približne 1 500 pracovných miest počas nasledujúcich 15 rokov v okresoch Grey, Bruce a Huron a v celom Ontáriu.
